1工程概述:
工程名称:燃气锅炉+热水散热器采暖系统
工程位置:武汉市洪山区幸福佳苑
房屋户型:平层
工程面积:采暖面积73.2平米(不含生活阳台,储藏室等)
2设计理念
1. 此套方案为高档型采暖系统方案。该系统全部采用目前采暖业最高端设备、材料;
2. 此套方案选用主机为目前欧洲市场最高档的锅炉品牌之一,为高档住宅首选锅炉设备;
3. 系统增加前置过滤器(选装),以保证系统水路清洁,延长系统寿命;
4. 暖气系统及房间控制系统为总线型,开启任意房间,即启动。关闭所有房间,就停止运行,克服系统小循环,节能并延长系统使用寿命。

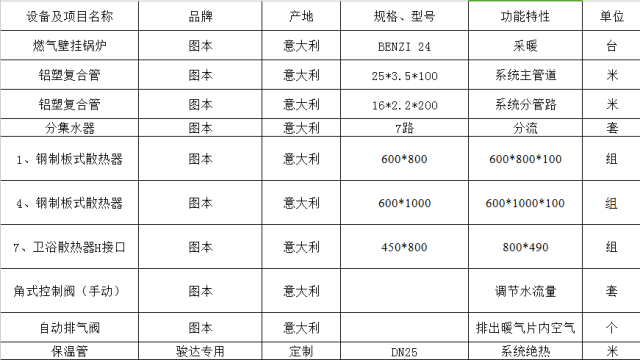

3系统配置

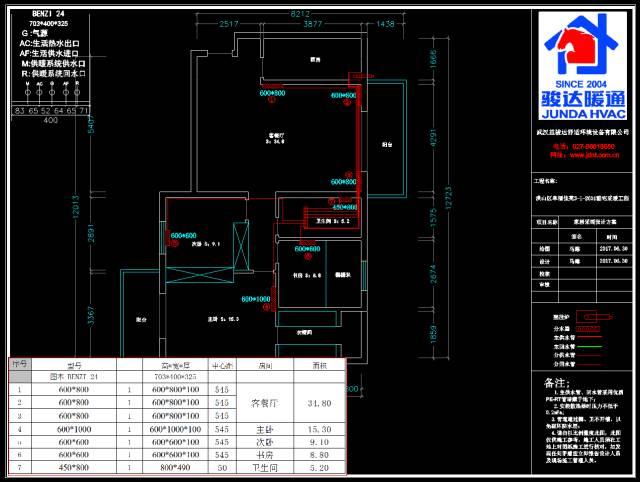

4设计理念

5工程施工
由于采暖系统的水压一般都在0.6MPa,如果安装不好,一旦漏水,将损失惨重,因此暖气片的安装与暖气片的质量一样十分重要。从安装美观、确保安全方面进行考虑,选择有经验的施工团队是非常有必要的。骏达暖通有独立培养是施工团队,每周定期培训,严格执行施工规范,项目经理层层把关。
暖气片安装分为两个工程段:前期工程和后期工程。前期工程包括暖气设备的定位、开槽、布管、复槽、打压测试等;后期工程包括:暖气片的安装(暖气片的固定悬挂、阀门与暖气片和供暖管的连接)、 整个系统加压检测和暖气片的调试等。注意:暖气前期工程施工是在墙壁改造后,水电施工前或施工后并且必须在其他装修工序施工前进行。暖气前期工程没有施工完并经业主验收签字通过前,其他装修工序决不允许施工。
本工地暖气安装采用的是骏达暖通专利工艺,暗装顶式走法。当您选择暗装暖气片,那么暖气主管与暖气片连接的支管一定要暗埋入地下或者墙内,与暖气片连接时只能看到温控阀门;现在有部分的暖气工程外包游击队为了省事,支管直接从地下漏出地面与暖气片连接,这样每组暖气片都有两根管子漏在外面,不仅不美观而且容易碰坏。骏达暖通独有的暗装顶式走法,所有管道接口都在吊顶处,即使因为一些原因导致管道破裂漏水,对客户的损失也不会造成很大。采用顶式走法让客户更加省心省钱,有效避免过多管道从卫生间穿出导致后期防水没法做好,造成漏水隐患,也不会产生因地面开槽施工破坏房屋承重结构的情况。
这次小编就给大家详细的介绍一下暗装暖气前期工程。

第一步:定位。

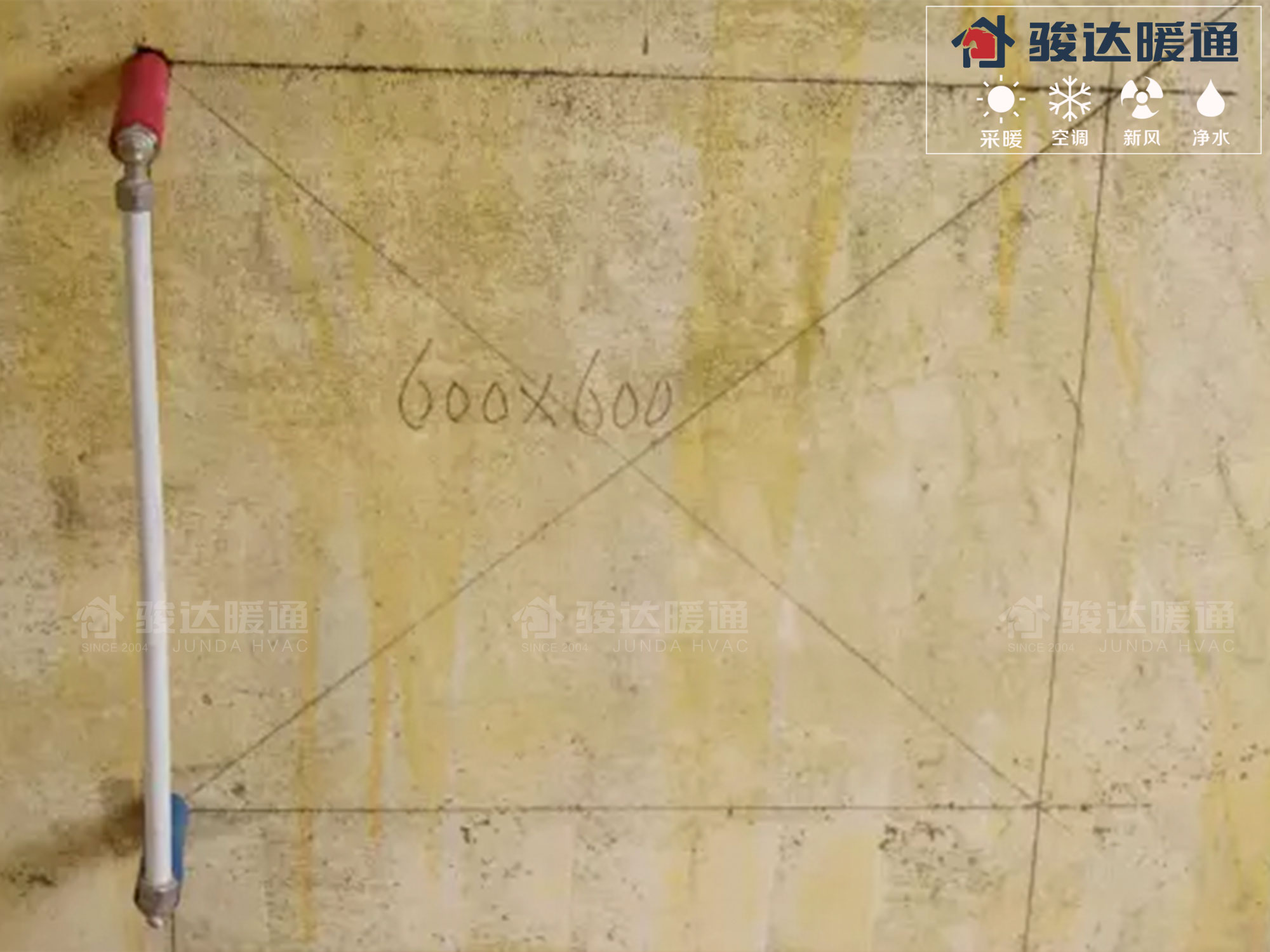

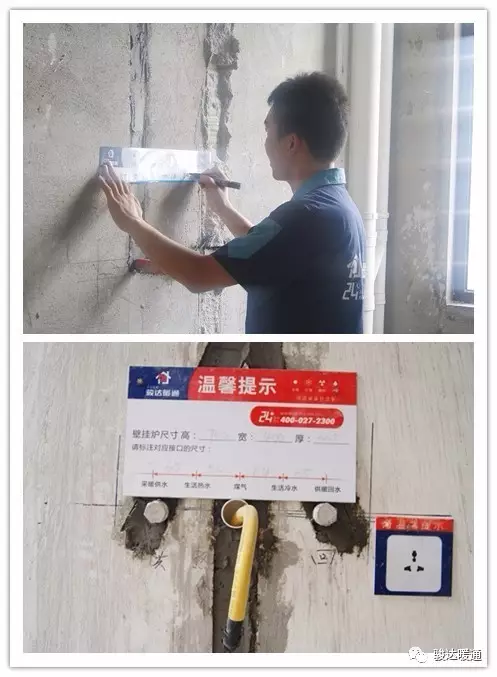

由施工部项目经理根据设计图纸确定暖气片具体的安装位置。

第二步:清理现场
施工师傅清理施工现场,保证施工场地整洁

第三步:开槽
对墙面进行开槽打洞

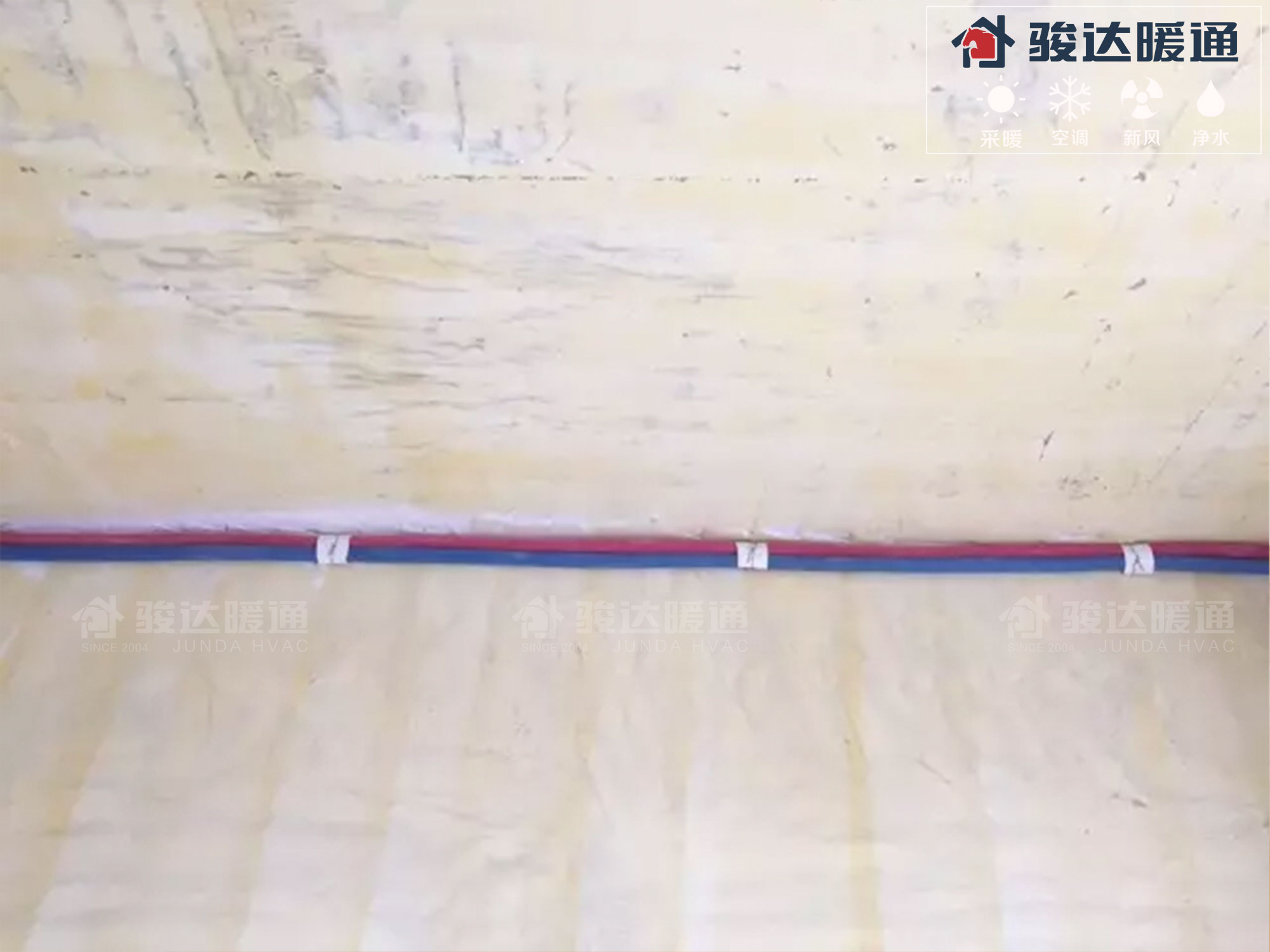

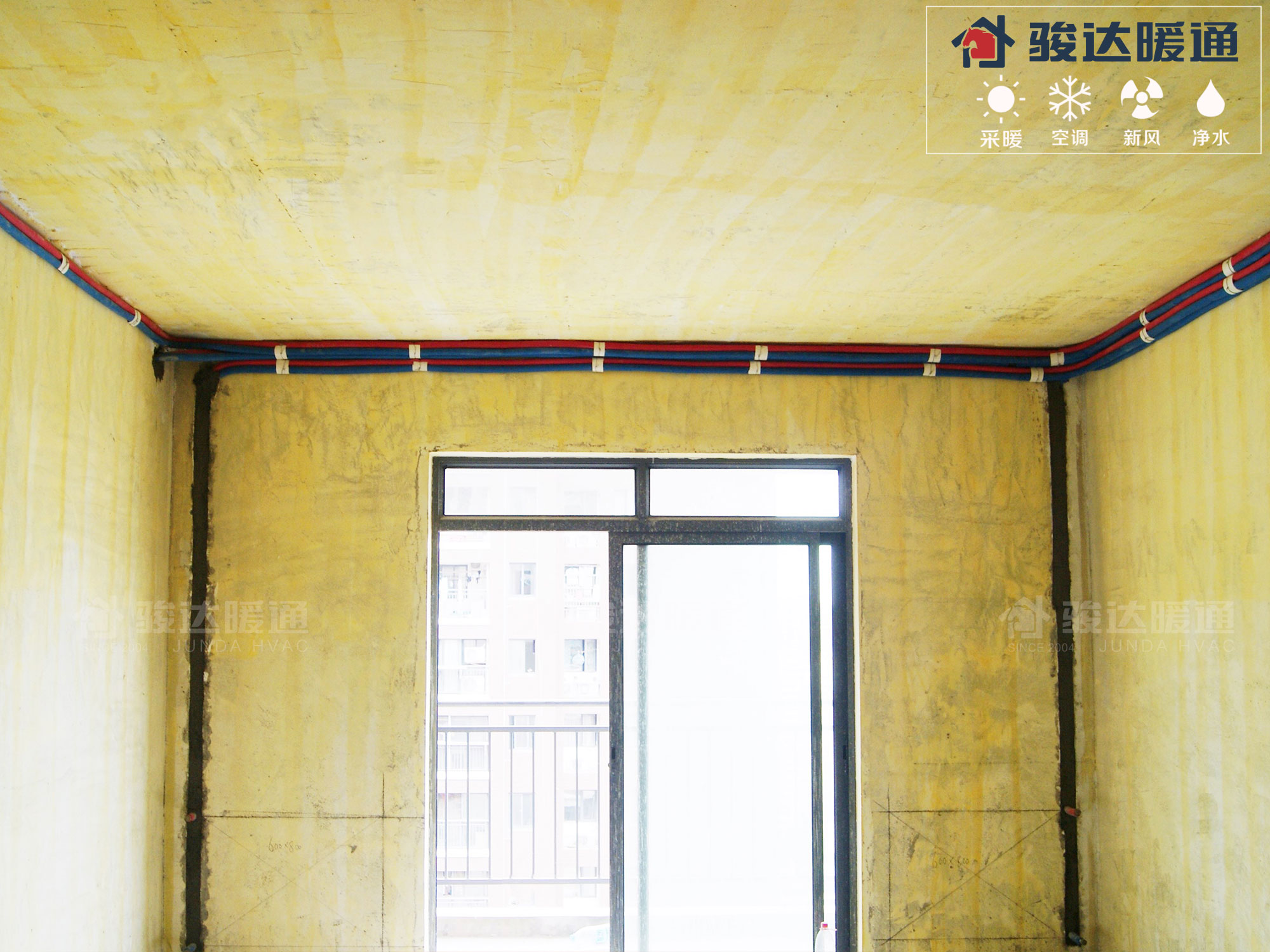

第四步:布管

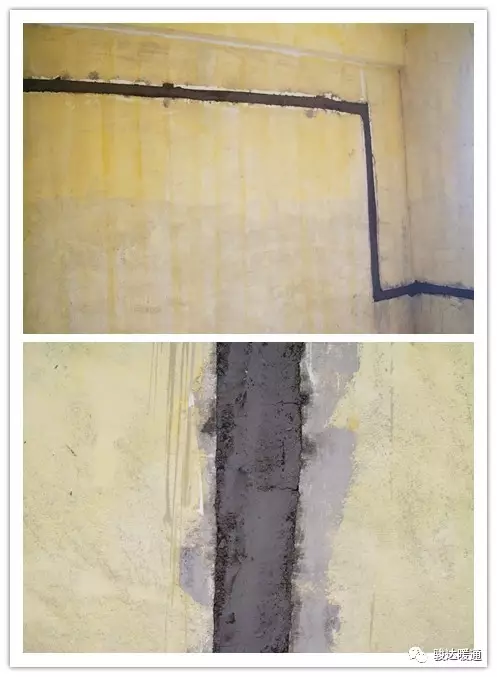

铺设管路并且用管卡固定,暖气片系统采用章鱼式管道连接方式,一管到底,布管横平竖直,墙面开槽少(便于水电线路施工、安全),前期耗材少,后期热效高。

第五步:复槽
盖住已经铺好系统主管的槽道

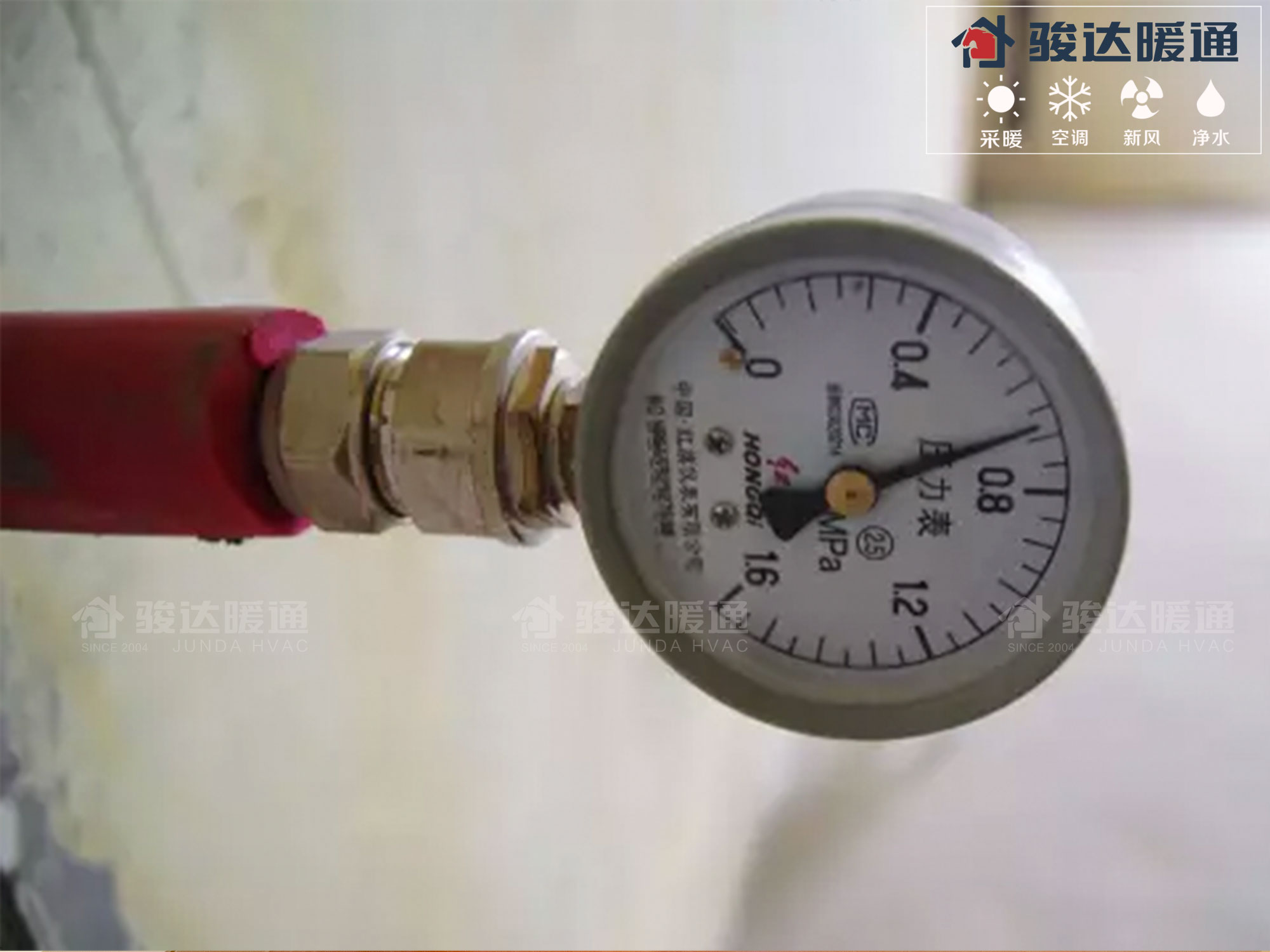

第六步:测试打压
按照国家的有关规定,暖气系统加压检测要按照以下步骤进行:
(1) 将试验管道末端封堵,缓慢注水,同时将管道内气体排出
(2) 充满水后,进行水密性检查
(3) 加压宜用手动泵缓慢升压,升压时间不得小于10min
(4) 升至规定试验压力后(工作压力得1.5倍,以不少于1.0Mpa,如果暖气片系统的工作压力较大,试验压力要相应增加),停止加压,稳压1h,压力降不得超过0.06Mpa。在30分钟内,允许两次补压,升至规定试验压力。
(5) 然后在工作压力的1.15倍状态下(工作压力一般不大于0.6Mpa),稳压2h,压力降不得超过0.03Mpa,同时检查各连接处无渗无漏为合格。

第七步:清场
清理现场,施工遗留的垃圾整理放在袋子里带走。

第八步:交付验收
项目经理验收工程是否合格,填写施工监督牌,粘贴暖气片定位标识,方便与装饰方衔接。完成这些以后,业主到现场验收合格签字,施工师傅交还钥匙退场。

6业主说
施工黄归林、徐林铸师傅技术过硬,服务态度好,获得业主的高度赞扬,业主表示他非常信任骏达暖通,我们也会继续努力,探索更精益的工艺,不辜负每一位客户对我们的信任!

7工程总结
本案例的系统设计简洁明了,从用户角度出发,确保系统的安全及走管的美观,采用优质的产品+合理的设计+人性化的施工组合。为尽可能减少现场施工的时间,骏达暖通耗费大量的功夫用在前期的方案设计和对施工师傅培训中,从开工至调试交付,仅仅只需要两天。“于细微处见真功”,对于暖通工程行业尤其如此。

骏达暖通致力于为每一位客户打造新鲜空气、舒适温度、健康净水的家居生活环境,让更多家庭享受舒适、健康、低碳、节能、安全、智能的品质生活。
